Meta: Seguridad y Protección

Tacna, Agosto 2019.- Datos Generales de la meta "Seguridad y Protección"

- Pliego : 460 Gobierno Regional de Tacna
- Unidad Ejecutora : 002 Proyecto Especial Tacna
- Proyecto / Actividad : 2.000351 Operación y Mantenimiento
- Meta : 001395 "Seguridad y Protección"
- Meta Física : 09 Informes
- Presupuesto : S/. 700,000.00
- Modalidad de Ejecución : Administración Directa
- Ejecutor : Gerencia de Infraestrutura
- Resolución de aprobación : R.G. Nro. 03-2019-GG-PET/GOB.REG.TACNA
- Plazo : 273 días calendario
- Fecha de Inicio : 01 de Enero 2019
- Fecha de Término : 30 de Setiembre 2019

Objetivos de la Meta :

Los objetivos de la meta 001395 Seguridad y Protección están directamente relacionados con las labores de resguardo, seguridad y mantenimiento en las diversas instalaciones del área de influencia del Proyecto Especial Tacna lo cuales se detallan a continuación:

  • Evitar los riesgos de ataques o atentados quepodrían sufrir las diversas instalaciones (campamentos) del Proyecto Especial Tacna.
  • Resguardar la diversa infraestructura hidráulica ubicada dentro del ámbito del Proyecto Especial Tacna.
  • Realizar el mantenimiento de los campamentos periféricos.

Actividades realizadas en el mes de Marzo:

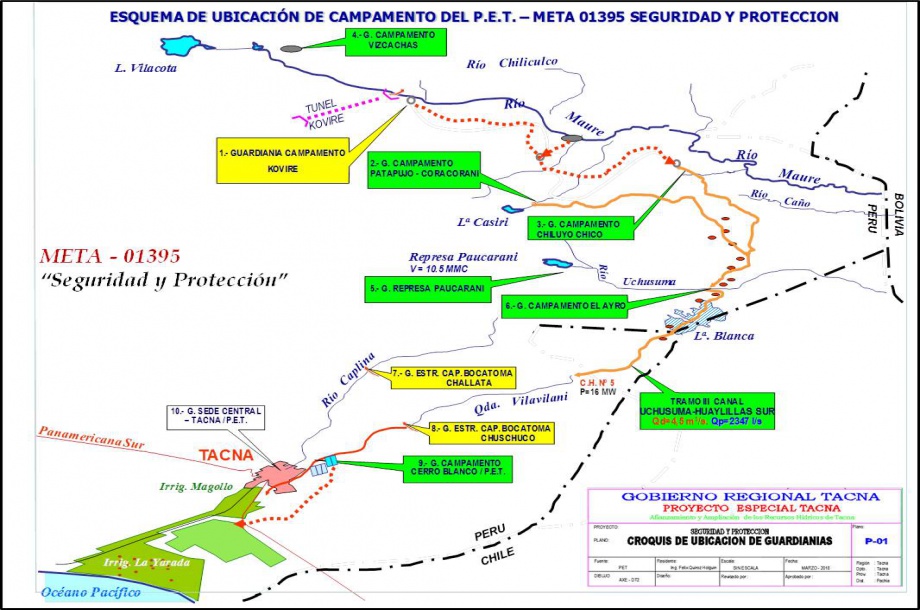

- Campamento El Ayro
- Campamento Chiluyo Chico
- Campamento Kovire
- Campamento Vizcacha
- Campamento Coracorani
- Sede Central
- Campamento Cerro Blanco
- Campamento Paucarani
- Campamento Challata
- Campamento Chuschuco

En los campamentos indicados se ejecutaron acciones de seguridad y resguardo de los bienes muebles e inmuebles de las obras ejecutadas en su jurisdicción, asimismo se efectúa el monitoreo ante eventuales situaciones de emergencia presentándose reportes donde se registran las mediciones efectuadas (lluvias, clima, ocurrencias y mediciones) como Presa Chuschuco, Bocatoma Uchusuma, Canal Calachaca, Canal Patapujo, Canal Queñuta, Laguna Condorpico, Represa Casiri, Represa Paucarani y Subestación El Ayro.
En la Sede Central se efectuaron acciones de control y resguardo de la infraestructura tales como oficinas, almacén central y bienes e instalaciones existentes.

Avance Físico Financiero - Marzo 2019:

Avance Físico:

- Programado (acumulado) : 3 informes - 33.33%
- Ejecutado (acumulado) : 3 informes - 33.33%

Avance Financiero a nivel de devengado:

- Programado (acumulado) : S/ 282,275.65 - 40.33%
- Ejecutado (acumulado) : S/ 180,663.24 - 25.81%

Conclusiones y Recomendaciones:

  • El avance físico del mes de marzo es 01 informe que corresponde al 11.11%.
  • El avance financiero ejecutado al mes de marzo es de S/ 61,335.96 (8.76%) y el gasto financiero acumulado S/ 180,663.24 (25.81%).
  • De acuerdo a la evaluación realizada, los antecedentes mencionados en el presente informe, se considera conforme e informe mensual Marzo de la meta 001395 "Seguridad y Protección" del Plan de Trabajo I - 2019
